المشاريع

تشغيل سبرنت

حُدّث في إصدار 5.20.93

السبرنت فترة عمل قصيرة، أسبوع أو أسبوعان في العادة، ولها هدف. خطّطه، ثم ابدأه، ثم أكمله.

أين

المشاريع والمهام › إدارة السبرنتات · العمل › السبرنتات في المشروع

مَن

كل من يُسمح له بإدارة السبرنتات.

تخطيط سبرنت

1
اضغط + سبرنت جديد.
2
اكتب اسم السبرنت واختر المشروع. اكتب هدف السبرنت، ووصف السبرنت إن أردت.
3
اختر الفريق والمالك وتاريخَي يبدأ وينتهي. المعلم اختياري.
4
اضغط حفظ. يصير السبرنت قيد التخطيط.

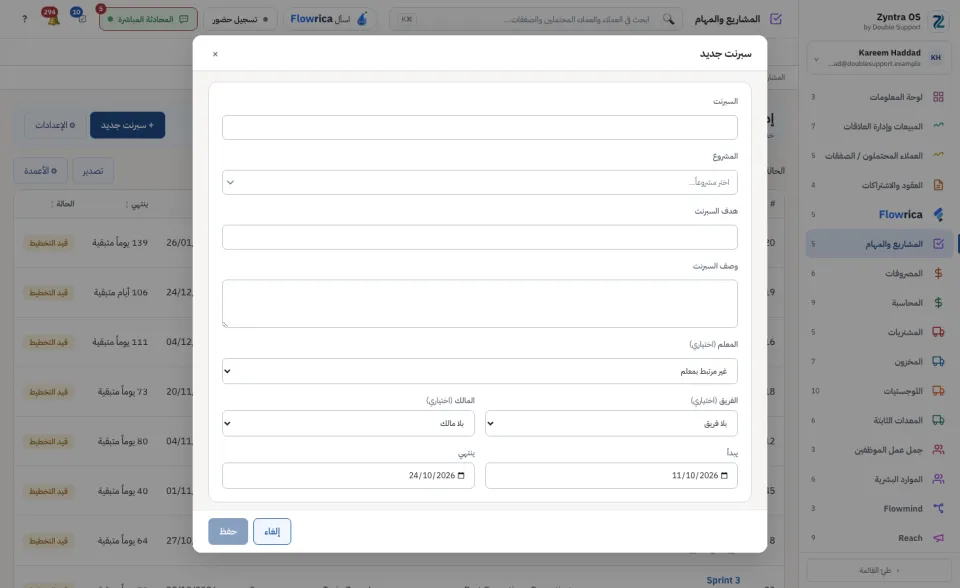

نموذج السبرنت الجديد

املأه وابدأه

1
اضغط اسم السبرنت ليُفتح.
2
تحت قائمة الانتظار اضغط + أضف مهمة لتكتب مهمة جديدة، أو أضف مهام موجودة لتُدخل مهام موجودة في المشروع. اعرضها ☰ جدول أو ▦ لوحة.
3
اضغط ابدأ السبرنت. يصير السبرنت نشط.

أثناء العمل

تعرض الصفحة هدف السبرنت (عدّل هدف السبرنت)، والتقدّم بنقاط القصة والمهام المنجزة، والاستهلاك بخطَّيه المثالي والفعلي، والسرعة، وطاقة الفريق لكل شخص. وفي الجدول، انقل إلى سبرنت آخر يرسل المهمة إلى سبرنت غيره.

ساعات الشخص في طاقة الفريق تأتي من ورديته في الموارد البشرية. والشخص الذي لا وردية له في أي يوم من السبرنت تظهر له 0 ساعة وعبارة لا وردية في هذه الأيام.

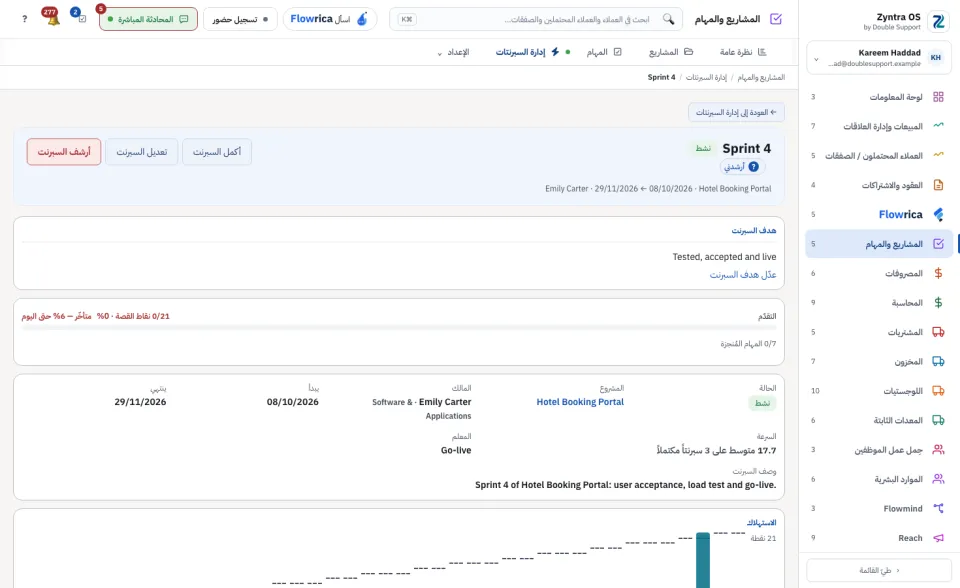

صفحة السبرنت: الهدف والتقدّم وقائمة الانتظار

في إدارة السبرنتات، الضغط على اسم السبرنت يفتح أولاً نظرة سريعة: مهامه وهدفه وتواريخه. اضغط افتح الصفحة كاملة لتصل إلى صفحة السبرنت نفسها.

إضافة مهمة أثناء العمل

1
في صفحة السبرنت النشط اضغط أضف مهام موجودة وعلّم المهمة.
2
تقول Flowrica من تلقاء نفسها أثر المهمة على طاقة السبرنت، مثلاً «يرفع هذا السبرنت إلى 106% من طاقته (40 من 37.5 نقطة).» هي تنبّه ولا تمنع أبداً.
3
لتتابع اضغط أضف 1 (يعدّ الزر المهام التي علّمتها). تنضم المهمة إلى السبرنت.
أضف مهام موجودة: تنبيه Flowrica عن الطاقة فوق المهمة المعلَّمة

يحدث هذا في سبرنت يجري، حالته نشط، ثُبّتت طاقة أفراده بالنقاط حين بدأ. تتكلم Flowrica قبل أن تُضاف المهمة، ويصير سطرها برتقالياً حين يتجاوز 100%: أحدهم لن ينهي في الموعد. أزل علامة تلك المهمة وعلّم مهمة أصغر، فتعيد الحساب، مثلاً «يرفع هذا السبرنت إلى 81% من طاقته (…)»: تتسع لها.

مهمة أصغر: Flowrica تقول إن السبرنت يبقى عند 81% من طاقته

أكمله

1
اضغط أكمل السبرنت.
2
إذا بقيت مهام غير منتهية فاختر إلى أين تذهب: انقلها إلى السبرنت التالي أو أعدها إلى قائمة انتظار المشروع أو اتركها على هذا السبرنت.
3
اضغط أكمله. يصير السبرنت مكتمل.
4
في تبويب المراجعة اضغط تعديل واكتب ما الذي سار جيداً؟ وما الذي يمكن تحسينه؟ وبنود العمل للسبرنت القادم.

السبرنت المكتمل يعرض أيضاً أصدر فاتورة، وملاحظات الإصدار (مسودة): مسودة تعدّلها ثم تضغط نسخ. لا يُرسَل منها شيء ولا يُحفظ. وتعديل السبرنت وأرشف السبرنت دائماً في رأس الصفحة.

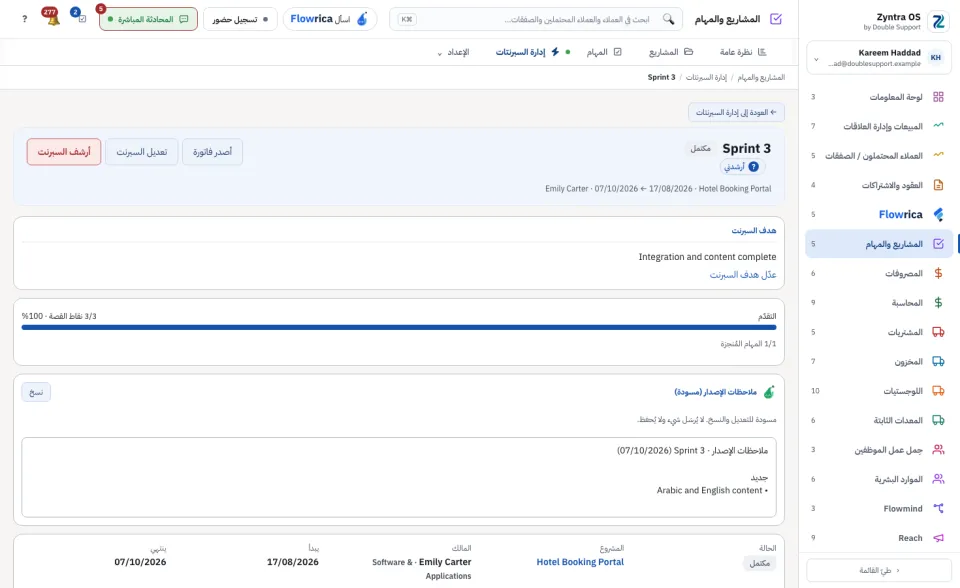

صفحة السبرنت، تبويب المراجعة

القائمة

إدارة السبرنتات تعرض كل سبرنت مع مشروعه ومالكه ومهامه وتواريخه وحالته. ضيّقها بـ الحالة أو ابحث في السبرنتات. تصدير يحفظ القائمة، و⚙ الأعمدة يختار أعمدتها، و⚙ الإعدادات يفتح إعدادات السبرنتات.

إدارة السبرنتات: كل سبرنت مع مشروعه ومالكه وتواريخه وحالته

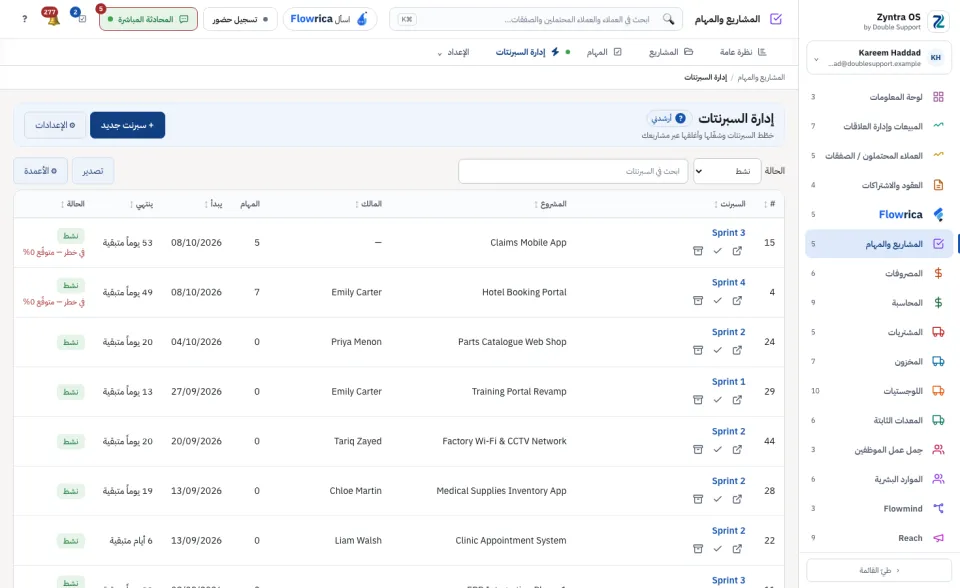

القائمة وهي تعرض السبرنتات النشطة فقط

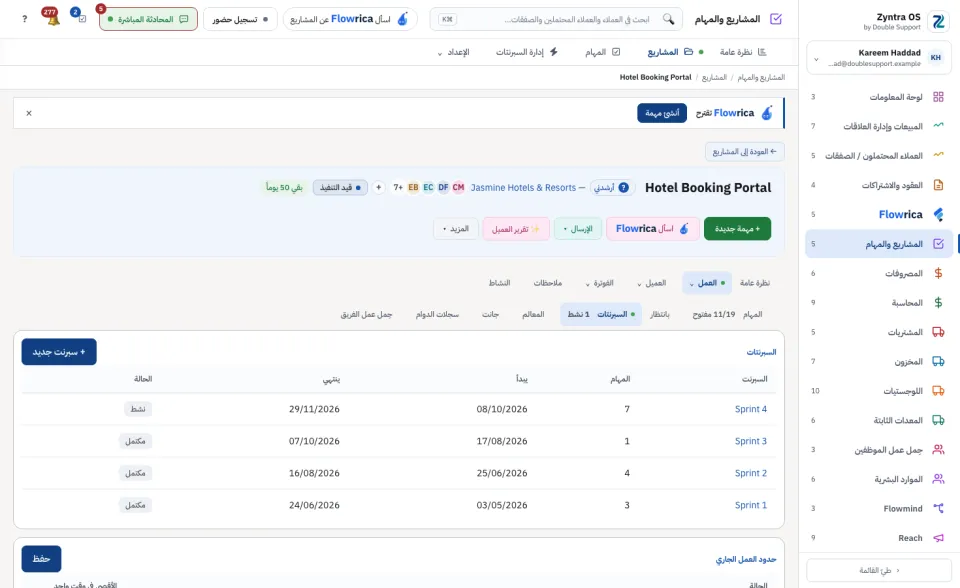

السبرنتات نفسها في صفحة المشروع

يُختار مالك السبرنت من موظفي شركاتك فقط، ولا يذكر الملف المصدَّر اسم مشروع إلا كما يسمح لك وصولك.
